銅陵綜合交通投資集團有限公司

首頁 > 項目建設

  近期疫情形勢異常嚴峻,市交投集團各項目嚴格按照疫情防控相關要求,在做好疫情防控工作的基礎上,全力推動重點項目建設,努力實現年度目標任務,確保將疫情對項目生產造成的沖擊和影響降到最低,多舉措保障各項目高質量推進。

  一、“四方”責任壓緊壓實 堅決扛牢疫情防控責任,自3月16日起,各項目實行全封閉式管理,嚴格控制人員進出,跟蹤摸排督查全員疫苗接種、加強針接種、核酸檢測及有無14天內來銅務工人員等信息,場區內人員每日進行測溫登記工作,把好人員關。嚴格環境管控,對辦公區域、宿舍、食堂及來往信件進行全面消殺,防止疫情滋生,阻斷疫情傳播媒介。

  二、核酸檢測開展有序 各項目統籌規劃安排管理人員、作業人員分時間段進行核酸檢測,在做好疫情防控工作的同時,保證現場持續作業。各項目每日對完成核酸檢測的人數進行上報,確保核酸檢測全覆蓋。截止22日下午,所有項目均已完成第二輪核酸檢測,總人數為1924人,第三輪核酸檢測完成1752人,第四輪核酸檢測完成567人,第五輪核酸檢測完成300人,各項目未進行下一輪核酸檢測的人員正統一持續有序安排中。

  三、項目建設平穩推進 堅持一手抓防疫,一手抓生產,在做好疫情防控工作的基礎上,調整方案、有力調度、全力推動施工進度,完成各階段節點目標。疫情期間,各項目進展如下:

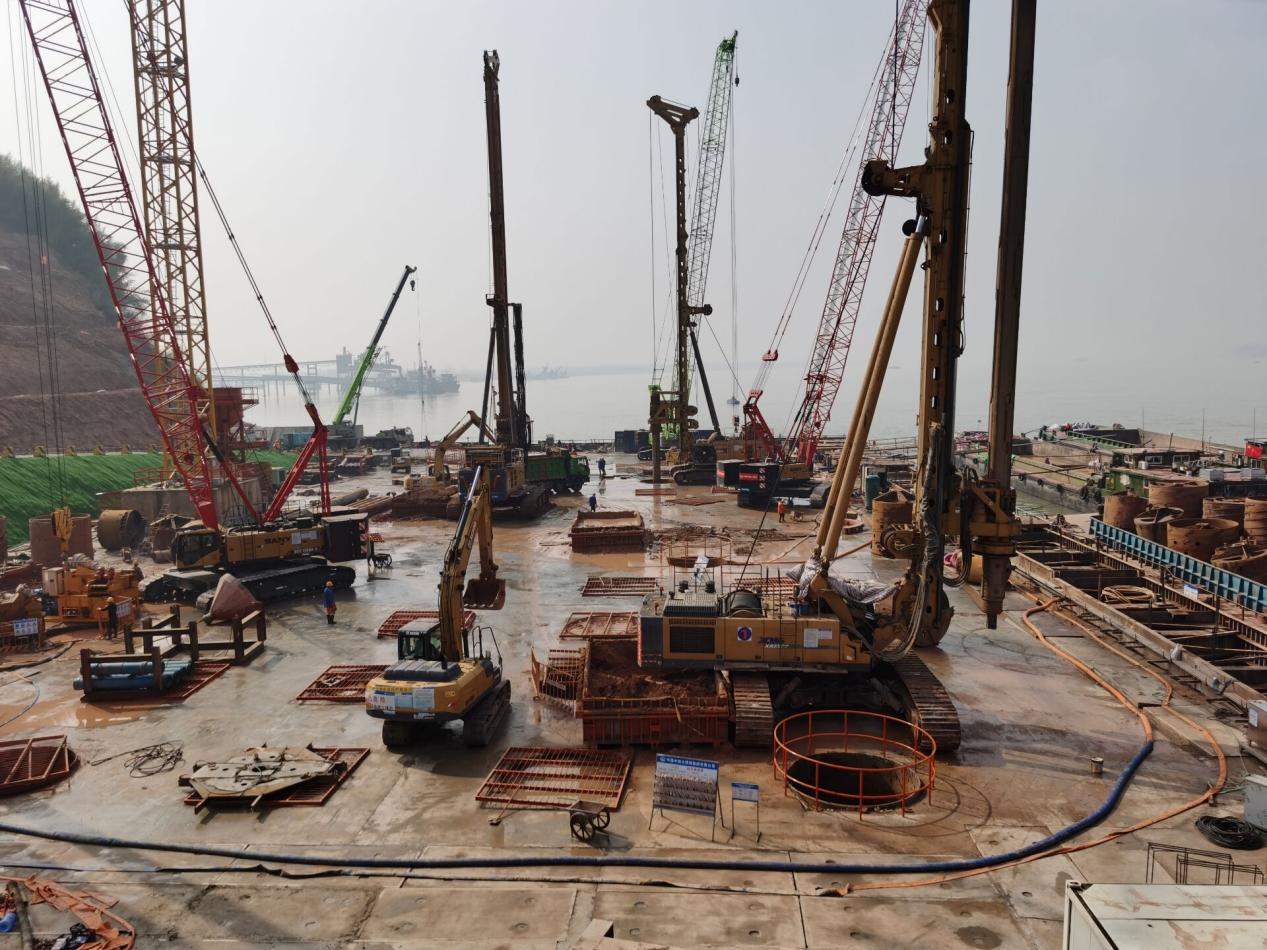

  G3銅陵長江公鐵大橋項目2#墩樁基施工完成1根,3#墩樁基施工完成10根,北錨錠水泥攪拌樁完成294根,4#墩樁基施工完成9根,5#墩樁基施工完成2根,油罐穹頂共破除2個。

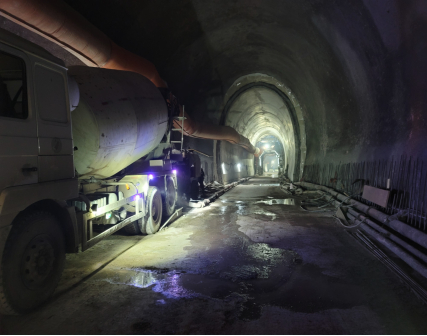

  江北港鐵路專用線項目隧道正洞開挖110米,開累2070米,仰拱33米,開累1658米,二襯57米,橋梁承臺完成14個,橋梁墩身完成3個,墩帽及托盤3個,路基挖方11000方,填筑約4500方。

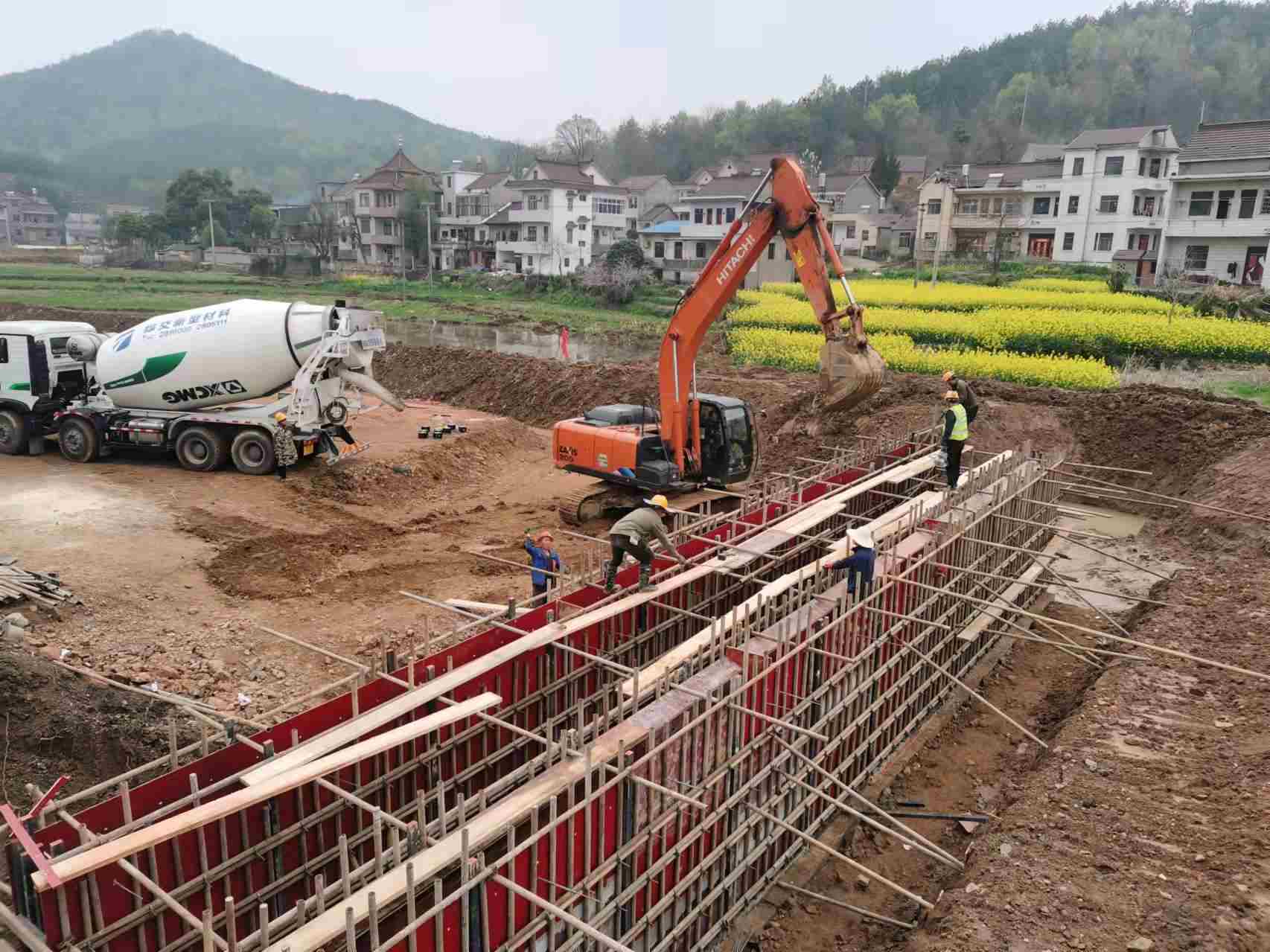

  截至目前,G330銅陵段一級公路改建工程(一期)項目已完成清表34000㎡、砍伐樹木55950棵、挖土方21000m3、挖石方53200m3、挖除淤泥15756m3、利用土方5000m3、利用石方50500m3,涵洞完成基礎開挖6道,混凝土澆筑3道,墻身澆筑1道,預制蓋板40塊。

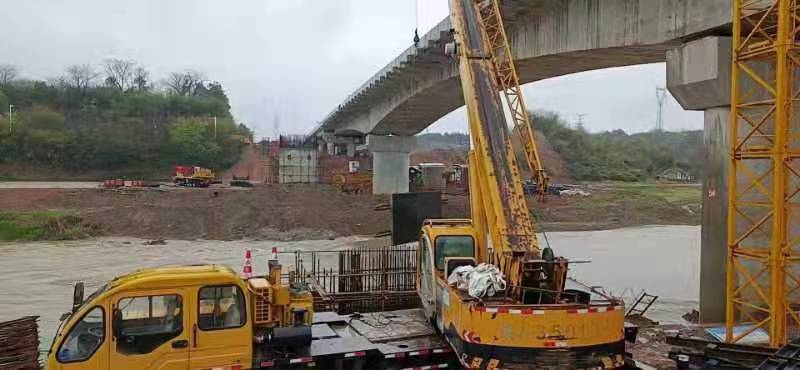

  G236青通河橋項目完成右幅4#墩第二段矩形墩澆筑,5#墩承臺澆筑、墩柱鋼筋安裝,6#墩0-1#塊澆筑,20#橋臺承臺澆筑。
